ガント チャート(タイムライン)

  1. ホーム
  2. リソース
  3. ユーザー マニュアル
  4. thinkcell Charts:データの視覚化
  5. ガント チャート(タイムライン)

プロジェクトタイムラインまたは ガントチャート は、プロジェクトのスケジュールを視覚化します。ガントチャートでは、横軸にプロジェクトの期間、縦軸にプロジェクトのアクティビティまたはタスクが表示されます。ガントチャートは、実行する必要があるタスク、その開始日と終了日、およびタスク間の関係を示します。

ガントチャートおよびその他の thinkcell 要素の書式設定に関する一般的な手順については、要素の書式設定とスタイル設定 を参照してください。

Elements メニューのアイコン:

カレンダースケール

カレンダースケールは、チャートの横軸にプロジェクトタイムラインの期間を表示します。カレンダースケールには、年、四半期、月、週、日のスケールが含まれます。カレンダースケールの日付範囲と外観を変更できます。

日付範囲を変更する

新しいガントチャートを挿入すると、カレンダースケールには最初に当月と次の 2 か月が表示されます。カレンダースケールまたは Calendar ダイアログを使用して、チャートの日付範囲を変更できます。タイムライン項目 が選択した日付範囲の外にある場合は、すべてのタイムライン項目が表示されるように日付範囲をリセットできます。

カレンダースケールを使用して日付範囲を変更する

カレンダースケールの端をドラッグして、日付範囲を変更できます。

  1. カレンダースケールを選択します。
  2. スケールの端にある青い矢印のいずれかをドラッグします。ドラッグ中は、矢印の下にあるツールチップに新しい日付が表示されます。
  3. ツールチップに目的の日付が表示されたら、マウスボタンを離します。チャートが更新され、新しい日付範囲が表示されます。

ハンドルをドラッグすると、選択したスケールの単位に対応する増分で日付が変わります。たとえば、週スケールのハンドルをドラッグすると、日付は 1 週間単位で変わります。日付範囲をより速く変更するには、月スケールや年スケールなど、より大きな単位のスケールのハンドルをドラッグします。

Calendar ダイアログを使用して日付範囲を変更する

Calendar ダイアログを開くには、カレンダースケールをダブルクリックします。または、カレンダースケールを右クリックしてコンテキストメニューを開き、Open Calendar image を選択します。

Calendar ダイアログでは、今日の日付が赤で強調表示されます。右上隅には、選択した範囲の開始日と終了日が ISO 日付形式で表示され、範囲の長さも表示されます。

次の操作を使用して日付範囲を変更できます。選択した日付範囲への変更は、チャートにすぐに反映されます。

目的

操作

日付範囲を変更する

  • 開始日を選択し、Shift を押したまま、終了日を選択します。
  • Shift を押したまま、矢印キー、Page up、または Page down を使用します。
  • 目的の範囲上でマウスポインターをドラッグします。
  • 選択した範囲の両端にある白いハンドルをドラッグします。

上下にスクロールする

  • マウスホイールを回転させます。
  • スクロールバーを使用します。
  • Page up または Page down を選択します。

特定の日付に移動する

左上隅のコントロールを使用します。

  • ドロップダウンメニューで、目的の月を選択します。
  • テキストボックスに目的の年を入力します。または、テキストボックスの横にある矢印ボタンを使用します。

Calendar ダイアログに表示される日付範囲を変更する

ダイアログの縦方向のサイズを変更します。

Calendar ダイアログのフォントサイズを変更する

ダイアログの横方向のサイズを変更します。

Calendar ダイアログを閉じるには、Close を選択するか、PowerPoint のメインウィンドウを選択します。

非表示のタイムライン項目

日付範囲を変更してタイムライン項目が表示されなくなった後、その項目が再び表示されるように日付範囲を拡大した場合、thinkcell はその項目のカスタムテキストと書式設定を保持します(タイムライン項目 を参照)。

すべてのバー、プロセス矢印、マイルストーン、ブラケットが表示されるように日付範囲をリセットするには(タイムライン項目 を参照)、チャートを右クリックしてコンテキストメニューを開き、Fit Scale to Data image を選択します。

非表示のタイムライン項目を削除するには、クリーンアップオプション Invisible and Off-Slide Content を使用します(クリーンアップとサニタイズ を参照)。

カレンダースケールを追加および削除する

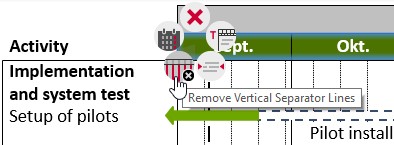

カレンダースケールを手動で追加または削除する前に、目的の日付範囲を選択することをお勧めします(日付範囲を変更する を参照)。デフォルトでは、thinkcell は日付範囲、チャートサイズ、フォントサイズに応じてカレンダースケールを自動的に追加および削除します。カレンダースケールを手動で追加すると、チャートのサイズや日付範囲を変更しても、thinkcell はそのスケールを自動的には削除しません。

次の操作を行うと、スケールと区切り線の自動調整がオフになります。

  • カレンダースケールを手動で追加または削除する(以下の手順を参照)。
  • カレンダースケールの区切り線を手動で追加または削除する(カレンダー スケールの区切り線 を参照)。

すべてのカレンダースケールと カレンダー スケールの区切り線 の自動調整を復元するには、チャートまたは任意のスケールを選択してミニツールバーを開き、Automatic Scales/Separators を選択します。

カレンダースケールを手動で追加する

カレンダースケールを手動で追加すると、チャートサイズや日付範囲を変更しても、thinkcell はそのスケールを自動的には非表示にしません。

カレンダースケールを手動で追加するには、チャートまたは任意のスケールを選択してミニツールバーを開きます。Scales で、追加するスケールを選択します。

  • Years
  • Quarters
  • Months
  • Weeks
  • Days

カレンダースケールを手動で削除する

カレンダースケールを手動で削除するには、次のいずれかを行います。

  • 削除するスケールを右クリックします。コンテキストメニューで、Delete 削除アイコン を選択します。
  • チャートまたは任意のスケールを選択してミニツールバーを開きます。Scales で、削除するスケールの選択を解除します。
  • 削除するスケールを選択し、Delete を選択します。

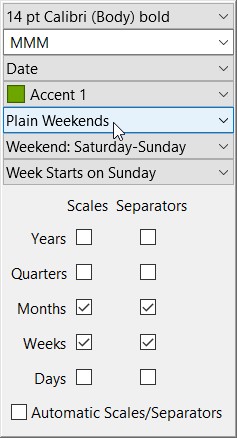

カレンダースケールの書式を設定する

週末をチャートにどのように表示するか、週の開始日、および日付の形式を調整できます。また、暦年ではなく会計年度で時間を表示することもできます。

カレンダー スケールのテキストの書式とスタイルを設定するには、テキストの書式設定とスタイル設定を参照してください。

週末の表示方法を変更する

チャートで週末を表示するかどうか、および表示方法を変更します。

  1. チャートまたはいずれかのスケールを選択して、ミニ ツールバーを開きます。
  2. Weekend Display メニューで、次のいずれかを選択します。
    • Plain Weekends: 週末は網掛けなしでチャートに表示されます。
    • Shaded Weekends: 週末は網掛け付きでチャートに表示されます。
    • Hidden Weekends: 週末はチャートに表示されません。

週末の曜日を変更する

週のうち、どの曜日を週末にするかを選択します。

  1. チャートまたはいずれかのスケールを選択して、ミニ ツールバーを開きます。
  2. Weekend メニューで、次のいずれかを選択します。
    • Weekend: Thursday–Friday
    • Weekend: Friday
    • Weekend: Friday–Saturday
    • Weekend: Saturday–Sunday
    • Weekend: Sunday

週の開始曜日を変更する

週の開始日にする曜日を選択します。

  1. チャートまたはいずれかのスケールを選択して、ミニ ツールバーを開きます。
  2. Week Starts On メニューで、週の開始日にする曜日を選択します。

日付形式を変更する

任意のカレンダー スケールの日付形式を変更します。たとえば月スケールでは、月を 2 桁の数字(01)または 3 文字の略称(Jan)で表示することも、月の正式名称(January)で表示することもできます。

  1. 日付形式を変更したいカレンダー スケールを選択します。
  2. ミニ ツールバーの Format ボックスで、次のいずれかを行います。
    • ドロップダウン メニューで、使用する日付形式を選択します。
    • テキスト ボックスに、使用する日付形式コードを入力します(日付形式コードを参照)。

週スケールには、次の 2 つの日付形式があります。

  • 日付形式コード w または ww で指定される週番号。週番号は ISO 8601 に従って付けられます。
  • 日付形式コード d または dd で指定される各週の最初の日付。

詳しくは、日付形式の制御を参照してください。

会計年度を使用する

アクティブなスタイル ファイルで会計カレンダーが設定されている場合は、暦年ではなく会計年度で時間を表示できます。詳しくは、ガント チャートに会計カレンダー オプションを追加するを参照してください。

  1. チャートまたはいずれかのスケールを選択して、ミニ ツールバーを開きます。
  2. Fiscal Year を選択します。

カレンダー スケールの区切り線

任意のカレンダー スケールで、スケールの単位を区切る縦線を追加または削除できます。thinkcell は、大きい単位には実線を、小さい単位には破線を自動的に使用します。

カレンダー スケールの区切り線を手動で追加または削除する前に、使用したい日付範囲を選択することをお勧めします(日付範囲を変更するを参照)。既定では、thinkcell は日付範囲、チャート サイズ、フォント サイズに応じてカレンダー スケールの区切り線を追加または削除します。カレンダー スケールに区切り線を手動で追加すると、チャートのサイズや日付範囲を変更しても、thinkcell はこれらの区切り線を自動的には削除しません。

次の操作を行うと、スケールと区切り線の自動調整がオフになります。

すべてのカレンダー スケールと区切り線の自動調整を復元するには、チャートまたはいずれかのスケールを選択してミニ ツールバーを開き、Automatic Scales/Separators を選択します。

区切り線を手動で追加する

カレンダー スケールの区切り線を手動で追加すると、区切り線がチャートに収まらない場合を除き、チャート サイズや日付範囲を変更しても、thinkcell はそれらを自動的には非表示にしません。

カレンダー スケールの区切り線を手動で追加するには、チャートまたはいずれかのスケールを選択してミニ ツールバーを開きます。Separators で、追加したい区切り線の種類を選択します。

  • Years
  • Quarters
  • Months
  • Weeks
  • Days

または、区切り線を追加したいスケールを右クリックします。コンテキスト メニューで、Add Vertical Separator Lines image を選択します。

区切り線を手動で削除する

カレンダー スケールの区切り線を手動で削除するには、次のいずれかを行います。

  • 削除したい種類の区切り線を右クリックします。コンテキスト メニューで、Delete 削除アイコン を選択します。
  • 区切り線を削除したいスケールを右クリックします。コンテキスト メニューで、Remove Vertical Separator Lines を選択します。
  • チャートまたはいずれかのスケールを選択して、ミニ ツールバーを開きます。Separators で、削除したい区切り線の種類の選択を解除します。
  • 削除したい種類の区切り線を選択し、Delete を選択します。

カレンダー スケール ラベル

任意のカレンダー スケールにラベルを追加できます。既定では、ラベルにはカレンダー スケールの種類が表示されます。たとえば、月スケールにラベルを追加すると、ラベルは Month になります。ラベルの言語は、現在のスライドの校正言語と一致します(言語を参照)。このラベル テキストは必要に応じてカスタマイズできます。

カレンダー スケール ラベルを追加する

カレンダー スケール ラベルを追加するには、ラベルを追加したいスケールを右クリックします。コンテキスト メニューで、Add Scale Label image を選択します。

カレンダー スケール ラベルを削除する

カレンダー スケール ラベルを削除するには、次のいずれかを行います。

  • 削除したいラベルを右クリックします。コンテキスト メニューで、Delete 削除アイコン を選択します。
  • ラベルを削除したいスケールを右クリックします。コンテキスト メニューで、Remove Scale Label を選択します。
  • 削除したいラベルを選択し、Delete を選択します。

カレンダー スケール ラベルを編集する

既定では、ラベルにはカレンダー スケールの種類が表示されます。たとえば、月スケールにラベルを追加すると、ラベルは Month になります。

週スケールには、日付形式に応じて 2 つの既定ラベルがあります(日付形式を変更するを参照)。

  • 日付形式に、日付形式コード w または ww で指定される週番号が含まれる場合、ラベルは Week になります。週番号は ISO 8601 に従って付けられます。
  • 日付形式に、日付形式コード d または dd で指定される各週の最初の日付が含まれ、週番号が含まれない場合、ラベルは Week of になります。

必要に応じて新しいラベル テキストを入力でき、テキストの書式とスタイルも変更できます(テキストの書式設定とスタイル設定を参照)。

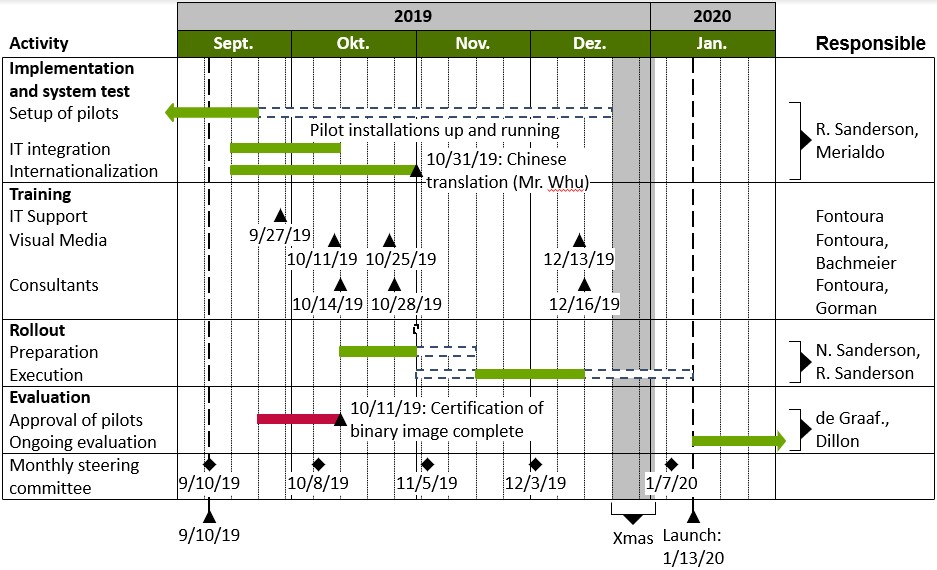

行(アクティビティ)

ガント チャートでは、行はアクティビティを表します。チャートの左側では、アクティビティは行ラベルで識別されます。行には、バー、マイルストーン、ブラケットなどの タイムライン項目 が含まれます。

行の外観を変更したり、行ラベルを追加または削除したり、行を別の場所へドラッグしたり、Shift+Alt とカーソル キー ↑ および ↓ を使用して移動したりできます。

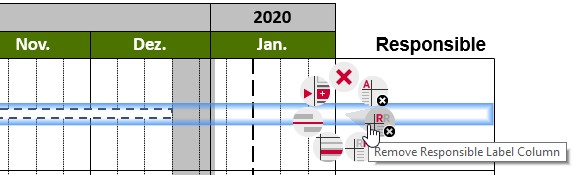

thinkcell Gantt chart row menu

注: チャートの下には、最も重要なマイルストーン用に予約された特別な行があります。この行にバーを追加することはできず、ドラッグ アンド ドロップで移動することも、削除することもできません。それ以外は、常に存在する追加のアクティビティ行です。

行を追加および削除する

新しい行を挿入するには、既存の行を右クリックしてコンテキスト メニューを開き、 image  Insert Row を選択します。チャート領域に行がない場合は、チャート領域を右クリックし、コンテキスト メニューで image  Insert Row を選択できます。新しい行を挿入すると、新しく挿入された行の最初のラベルが自動的に選択されます。

キーボード ショートカット Ctrl+Alt+↑ および Ctrl+Alt+↓ を使用して、選択した行を複製することもできます。それぞれ、選択した行の前または後に複製が作成されます。キーボード ショートカットを使用すると、マウスに手を伸ばすことなく、行を追加してそのまま入力を続けられます。同様に、Alt とカーソル キー ← → ↑ ↓ を使用して、ラベル間でカーソルを移動できます。

行を削除するには、コンテキスト メニューを開き、 削除アイコン  Delete を選択します。または、キーボード ショートカット Del を使用します。

行の機能

各行には、バー、プロセス矢印、マイルストーン、ブラケットなどのタイムライン項目を含めることができます。行には最大 3 つのラベル、水平の区切り線、行の網かけを設定することもできます。ラベルと装飾は、thinkcell のコンテキスト メニューを使用して追加および削除します。メニューを開くには、マウスをチャートの日付範囲領域の外に移動し、行がハイライト表示されたら右クリックします。

注:チャートの日付範囲領域内で行を右クリックすると、新しいタイムライン項目を挿入できる別のメニューが開きます。詳細については、タイムライン項目の追加、複製、削除 を参照してください。

行のコンテキスト メニューには、次のボタンがあります。これらのボタンはすべて、選択した 1 つまたは複数の行に適用できます。

削除アイコン Delete(ショートカット Del)
選択した行を削除します。

image Insert Row (ショートカット Ctrl+Alt+↑ および Ctrl+Alt+↓)
選択した行の後に新しい行を挿入します。キーボード ショートカット Ctrl+Alt+↑ および Ctrl+Alt+↓ を使用して、それぞれ選択した行の前または後に複製を作成することもできます。選択した行がチャートの下端線の下にある行の場合、キーボード ショートカット Ctrl+Alt+↑ を使用して新しい行を挿入できます。

image Add Activity Label Column (ショートカット F2)
アクティビティ ラベル列を追加または削除します。列の見出しが追加され、必要に応じて上書きまたは削除できます。F2 を使用すると、選択した行のアクティビティ ラベルを編集できます。

image Add Responsible Label Column
担当者ラベル列を追加または削除します。列の見出しが追加され、必要に応じて上書きまたは削除できます。

image Add Remark Label Column
備考ラベル列を追加または削除します。列の見出しが追加され、必要に応じて上書きまたは削除できます。

image Add Row Shade
網かけを追加または削除します。thinkcell ミニ ツールバーの塗りつぶしコントロールを使用して、網かけの色を変更したり、網かけを追加または削除したりすることもできます。網かけは、連続する複数の行にも適しています。

image Add Row Separator
選択した行の上に区切り線を追加または削除します。

行ラベル

各行は最大 3 つのラベルに対応しており、実際のタイムラインの横に最大 3 つのテキスト列を表示できます。3 つの列の既定の見出しは言語によって異なります(言語 を参照)。英語の既定の見出しには “Activity,” “Responsible” and “Remark” が使用されます。必要に応じて自由に上書きまたは削除できます。

左側のラベルは、アクティビティ名に使用することを想定しています。これらのラベルは既定で表示され、各ラベルは正確に 1 つの行に属します。ラベルのテキストが他の場所にあり、クリップボードにコピーできる場合は、ラベル列全体をすばやく貼り付けることができます(複数のオブジェクトにテキストを貼り付ける を参照)。

注:残念ながら、この用途では PowerPoint で複数の図形を選択したり、別のガント チャートで複数のラベルを選択したりしても機能しません。ワード プロセッサ、テキスト エディター、メール内の複数行のテキスト、または Excel ワークシート内の複数のセルは、クリップボードにコピーして、上記のようにアクティビティ ラベルに貼り付けることができます。

PowerPoint の Decrease/Increase List Level ボタン(Home タブの Paragraph リボン グループ)を使用して、アクティビティ ラベルを階層構造に整理できます。または、Shift+Alt を押しながら矢印キー ← と → を使用します。インデントされたラベル間の垂直方向の間隔は、グループ化されていることが分かるように狭くなります。

必要に応じて、さらに最大 2 つの列を追加できます。列を作成すると、見出し用のラベルが自動的に追加されます。追加列のラベルは、複数の行を参照できます(複数の行にまたがるラベル を参照)。

新しく作成したラベル列は、最初は見出し以外は空です。ラベル列にマウスを合わせると、ラベルのプレースホルダーが表示され、thinkcell の他の機能と同じように選択できます。プレースホルダーのコンテキスト メニューを使用して、テキスト ラベル、チェックボックス、または Harvey ball を作成します。テキスト ラベルをすばやく作成するには、プレースホルダーを選択して入力を開始するだけです。同様に、見出しラベルを削除した場合も再作成できます。

行ラベルのコンテキスト メニューには、次のボタンが表示されます。

削除アイコン Delete(ショートカット Del)
選択したラベルを削除します。

image Switch to Checkbox
テキスト ラベルの代わりにチェックボックスを使用します(チェックボックス を参照)。選択したラベルにすでにテキストが含まれている場合、そのテキストは破棄されます。

image Switch to Harvey ball
テキスト ラベルの代わりに Harvey ball を使用します(チェックボックス を参照)。選択したラベルにすでにテキストが含まれている場合、そのテキストは破棄されます。

image Switch to Text Label
このラベルにテキストを使用します。このボタンをクリックすると挿入されるプレースホルダー テキストを選択して上書きします。

image Add Bracket
選択したラベルのブラケットを追加または削除します。複数の行にまたがるラベルには、ブラケットが自動的に追加されます(複数の行にまたがるラベル を参照)。このオプションは、担当者ラベルと備考ラベルにのみ適用されます。アクティビティ ラベルは常に正確に 1 つの行を参照するため、ブラケットは不要です。

ラベルを削除するには、そのコンテキスト メニューを使用するか、ラベル内のテキストをすべて削除します。そうするとラベルは消えます。複数のラベルを一度に削除するには、Shift キーまたは Ctrl キーを押しながらマウスを使用して、目的のラベルをすべて選択すると便利です(マウスでオブジェクトを選択する も参照)。次に、コンテキスト メニューから削除オプションを選択するか、Del キーを押して、選択したラベルをすべて削除します。

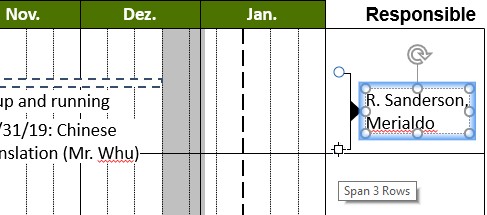

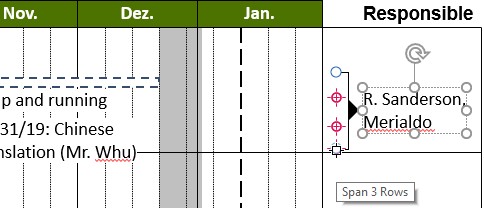

複数の行にまたがるラベル

担当者列と備考列のどちらでも、各ラベルは複数のアクティビティを参照できます。ラベルを選択すると横に表示されるハンドルをドラッグして、そのラベルが参照するアクティビティを指定します。ラベルのハンドルは、同じ列にすでにラベルがある行をまたいでドラッグすることはできず、水平の区切り線をまたいでドラッグすることもできません。

thinkcell ガント チャート内の複数の行にまたがるラベル

ラベルが複数の行にまたがると、ブラケットが自動的に表示されます。この場合、ブラケットを選択して Del を押すか、ブラケットまたはラベルのコンテキスト メニューから、自由にブラケットを削除できます。

thinkcell ガント チャート内の複数行ラベル

タイムライン項目

タイムライン項目は、プロジェクトのタイムライン上のイベントを視覚化します。

タイムライン項目の種類

タイムライン項目には、バー、プロセス矢印、マイルストーン、ブラケット、網かけが含まれます。

バー

バーはアクティビティの期間を示します。

プロセス矢印

五角形と山形(プロセス矢印とも呼ばれます)は、アクティビティの期間を示し、テキストを含めることができます。

マイルストーン

マイルストーンは、1 日だけの出来事を示します。個別のアクティビティに影響するマイルストーンは、そのアクティビティの行に追加します。複数のアクティビティに影響するマイルストーンは、チャートの下に追加します。

マイルストーンにはマイルストーン ラインを追加できます(マイルストーンの書式とスタイルを設定する を参照)。マイルストーン ラインは、チャート内のすべてのアクティビティ行にわたって表示されます。

ブラケット

ブラケットは期間にラベルを付けます。

網かけ

網かけは、休日など、チャート全体のアクティビティに影響する期間を示します。

既定では、網かけを挿入すると、日付ラベル付きのブラケットがそれにアンカーされます(アンカーを追加および削除する を参照)。ブラケットを網かけに沿って垂直方向に移動したり、ブラケットのアンカーを削除して独立して配置したり、ブラケットを削除したりできます。

タイムライン項目の追加、複製、削除

タイムライン項目を追加、複製、削除する方法について説明します。

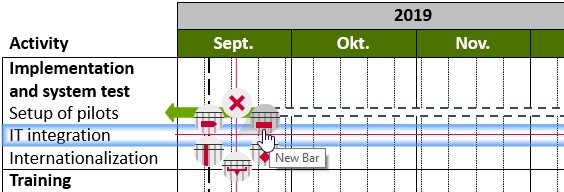

タイムライン項目を追加する

ガント チャートのタイムライン領域には、任意のタイムライン項目を追加できます。タイムライン領域の下には、マイルストーン、ブラケット、シェードも追加できます。

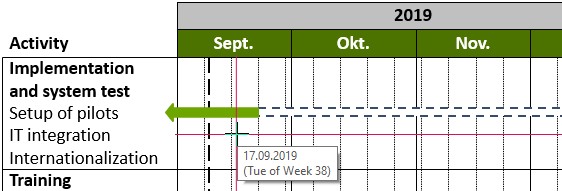

  1. ポインターをタイムライン領域の上または下に移動します。赤い十字線により、項目を挿入する日付とアクティビティ行を確認できます。ツールチップには、日付、曜日、週番号が表示されます。
  2. 項目を追加する位置を右クリックします。コンテキスト メニューで、目的の項目を選択します。
    • New Bar image : 選択した日付から開始するバーを追加します。
    • New Milestone image : 選択した日付にマイルストーンを追加します。
    • New Bracket image : 選択した日付から開始するブラケットを追加します。
    • New Shade image : 選択した日付から開始するシェードを追加します。
    • New Pentagon/Chevron image : 選択した日付から開始するプロセス矢印を追加します。

十字線で選択できる日付は、チャートの日付範囲、チャートのサイズ、ズーム設定によって異なります。日付範囲が圧縮されすぎて特定のカレンダー単位を選択できない場合、十字線は次に大きいカレンダー単位にスナップします。たとえば、日付範囲が圧縮されすぎて個別の日付を選択できない場合、十字線は週や月の最初の日付にスナップします。

タイムライン項目を複製する

タイムライン項目を複製するには、Ctrl キーを押しながら項目を新しい位置へドラッグします。元の項目のコピーが新しい位置に追加されます。

タイムライン項目を削除する

タイムライン項目を削除するには、次のいずれかを行います。

  • 項目を右クリックしてコンテキスト メニューを開き、Delete 削除アイコン を選択します。
  • 複数の項目を選択します。選択範囲を右クリックしてコンテキスト メニューを開き、Delete 削除アイコン を選択します。
  • 1 つ以上の項目を選択し、Delete を選択します。

選択した日付範囲外のタイムライン項目を削除するには(非表示のタイムライン項目 を参照)、クリーンアップ オプションの Invisible and Off-Slide Content を使用します(クリーンアップとサニタイズ を参照)。

タイムライン項目を移動する

タイムライン項目をアクティビティ行間で移動したり、日付を調整したりできます。

タイムライン項目を別のアクティビティ行に移動する

タイムライン項目を別のアクティビティ行に移動するには、1 つ以上の項目を目的の行にドラッグします(オブジェクトを選択する を参照)。

タイムライン項目のハンドルをドラッグすると、日付は変更されますが、項目は同じ行に残ります。項目を別の行に移動するには、ハンドルではなく項目自体をドラッグします。

タイムライン項目の日付を調整する

タイムライン項目の日付を調整するには、次のいずれかを行います。

  • 1 つ以上の項目を目的の日付または日付範囲にドラッグします(オブジェクトを選択する を参照)。
  • バー、プロセス矢印、シェード、またはブラケットを選択し、そのハンドルを目的の開始日と終了日にドラッグします。

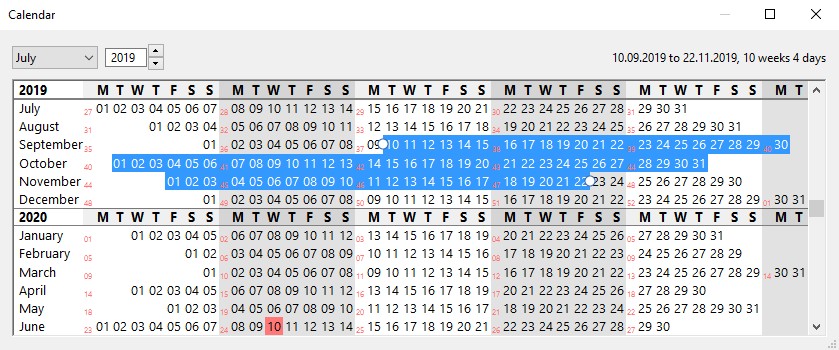

  • 項目をダブルクリックするか、項目のコンテキスト メニューで Open Calendar image を選択します。Calendar ダイアログで、目的の日付または日付範囲を選択します(日付範囲を変更する を参照)。
    • バー、プロセス矢印、シェード、ブラケットの場合は、目的の日付範囲を選択した後にダイアログを閉じます。
    • マイルストーンの場合は、日付を選択するとダイアログが自動的に閉じます。

バーの開始日または終了日がタイムラインの日付範囲外にある場合、バーの該当する端に矢印が表示されます。

アンカーを追加および削除する

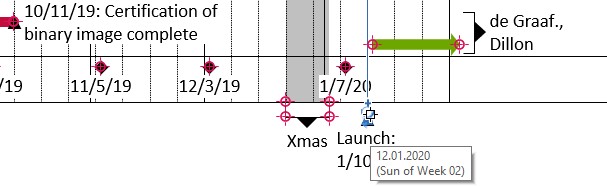

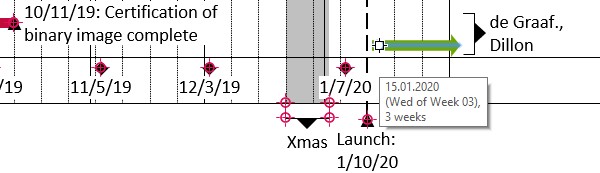

タイムライン項目同士をアンカーで固定して、日付を連動させることができます。たとえば、マイルストーンの日付を変更すると、そのマイルストーンにアンカーされたすべての項目が新しい日付に合わせて更新されます。

アンカーを追加する

あるタイムライン項目を別のタイムライン項目にアンカーするには、次の手順に従います。

  1. アンカーするタイムライン項目を選択します。たとえば、バーを選択します。
  2. アンカーするハンドルのドラッグを開始します。たとえば、バーの開始日のハンドルです。使用可能なアンカー ポイントが表示されます。
  3. リンク先にするアンカー ポイント(たとえば、マイルストーンのアンカー ポイント)までハンドルをドラッグし、青いアンカー アイコンが表示されるようにします。

アンカーを作成せずに、あるタイムライン項目を別の項目に隣接して配置したい場合は、項目のハンドルをドラッグするときに、隣接するハンドルの上または下へドラッグして、青いアンカー アイコンが消えるようにします。

アンカーを削除する

アンカーを削除するには、次の手順に従います。

  1. アンカーを作成した元のタイムライン項目を選択します。たとえば、バーをマイルストーンにアンカーした場合は、バーを選択します。
  2. アンカーを接続した先のタイムライン項目(たとえば、マイルストーン)で、アンカー アイコン付きのハンドルを上下にドラッグし、アンカー アイコンが消えるようにします。

タイムライン項目のラベル

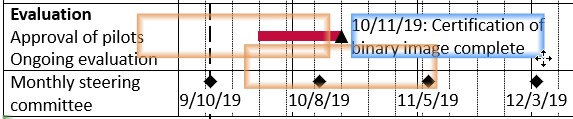

タイムライン項目のラベルには、カスタム テキスト、項目の日付または日付範囲、あるいはその両方を含めることができます。項目の日付を変更すると、ラベル内の日付情報は自動的に更新されます。ラベル テキストを編集したり、ラベルの位置を変更したりできます。

ラベルの詳細については、グラフラベル を参照してください。

タイムライン項目のラベルを追加する

タイムライン項目にラベルを追加すると、最初はカスタム テキストまたは項目の日付/日付範囲のいずれかがラベルに含まれます。バー、プロセス矢印、マイルストーン、ブラケットにはラベルを直接追加できます。シェードにラベルを付けるには、ブラケットを追加します。

マイルストーンとブラケットには、既定で日付ラベルがあります。ラベルの内容を追加または置き換えることができます(タイムライン アイテムのラベルを編集する を参照)。

カスタム ラベルを追加する

カスタム テキストを含むラベルをバー、プロセス矢印、マイルストーン、またはブラケットに追加するには、次の手順に従います。

  1. ラベルを追加するタイムライン項目を選択します。
  1. 入力を開始すると、thinkcell はラベルを追加するか、既存のラベル内容を上書きします。目的のラベル テキストを入力します。
日付ラベルを追加する

日付ラベルには、項目の日付または日付範囲を示す日付フィールドが含まれます。項目の日付を変更すると、日付フィールドは自動的に更新されます。

バー、マイルストーン、またはブラケットに日付ラベルを追加するには、次の手順に従います。

  1. ラベルを追加する 1 つ以上のタイムライン項目を選択します。
  2. 選択範囲を右クリックしてコンテキスト メニューを開き、Add Date Label image を選択します。または、タイムライン項目を 1 つだけ選択している場合は、F2 を選択します。

プロセス矢印に日付ラベルを追加するには、次の手順に従います。

  1. ラベルを追加する 1 つ以上のプロセス矢印を選択します。
  2. 次のいずれかを行います。
    • ミニ ツールバーの Label Content メニューで、目的の日付内容を選択します。
    • 選択範囲を右クリックしてコンテキスト メニューを開き、Add Text image を選択します。
    • プロセス矢印を 1 つだけ選択している場合は、F2 を選択します。
シェードにラベルを追加する

既定では、シェードには日付ラベル付きのブラケットが含まれています。ブラケットを削除した場合は、次のようにして再度追加できます。

  1. ブラケットを追加します(タイムライン項目を追加する を参照)。
  2. ブラケットの開始日と終了日を、シェードの開始日と終了日にアンカーします(アンカーを追加する を参照)。

ブラケットには、既定で日付ラベルがあります。ラベルの内容を追加または置き換えることができます(タイムライン アイテムのラベルを編集する を参照)。

タイムライン アイテムのラベルを削除する

バー、マイルストーン、またはブラケットからラベルを削除するには、次のいずれかを行います。

  • 削除するラベルが付いたタイムライン アイテムを右クリックします。コンテキスト メニューで、Remove Date Label を選択します。
  • 削除するラベルを右クリックします。コンテキスト メニューで、Delete 削除アイコン を選択します。
  • 削除するラベルを選択し、Deleteを選択します。

プロセス矢印からラベルを削除するには、プロセス矢印を右クリックします。コンテキスト メニューで、Remove Text を選択します。

シェードからラベルを削除するには、シェードに固定されているブラケットを削除します(タイムライン項目を削除するを参照)。

タイムライン アイテムのラベルを編集する

タイムライン アイテムのラベルには任意のテキストを入力できます。タイムライン アイテムのラベルに日付フィールドが含まれている場合、テキストを追加したり、日付フィールドを独自のテキストに置き換えたりできます。タイムライン アイテムのラベル内の既存のテキストを置き換えるには、アイテムを選択してから入力を開始します。

ガント チャートでは、大きな複数行のラベルがサポートされています。アクティビティ行とプロセス矢印は、ラベルの内容に合わせて高さが自動的に調整されます。可能な場合、thinkcellはすべてのプロセス矢印の高さを揃えます。

タイムライン アイテムのラベル内のテキストを書式設定およびスタイル設定する方法については、テキストの書式設定とスタイル設定を参照してください。

日付フィールドの内容を編集する

ラベルの日付フィールドに表示する日付情報を選択します。たとえば、アイテムの日付範囲、開始日、終了日を表示できます。

日付形式を変更する方法については、日付形式の制御を参照してください。

日付フィールドの内容を変更するには、次の手順に従います。

  1. 日付フィールドの内容を変更するラベルを選択します。
  2. ミニ ツールバーでLabel Contentメニューを開き、目的の日付情報を選択します。
    • バー、プロセス矢印、ブラケットの場合は、次のいずれかを選択します。
      • Date Range(デフォルト)
      • Start Date
      • End Date
    • マイルストーンの場合は、次のいずれかを選択します。
      • Date(デフォルト)
      • Previous Day(複数日にわたるタイムライン アイテムの終了日に固定されている場合のデフォルト。マイルストーンの位置を参照)
日付フィールドを復元する

削除した日付フィールドを復元するには、次の手順に従います。

  1. 日付フィールドを追加するラベルを選択します。
  2. ミニ ツールバーでLabel Contentメニューを開き、表示する日付情報を選択します。
タイムライン アイテムのラベルを移動する

デフォルトでは、thinkcellはチャートのレイアウトに基づいてタイムライン アイテムのラベル位置を自動的に選択します。

ラベルの位置を手動で設定すると、チャートのレイアウトが変更されても、thinkcellはその位置を維持します。ラベルの位置を手動で設定するには、次の手順に従います。

  1. 移動するラベルにカーソルを合わせるか、選択します。
  2. ラベルの右下隅にある移動アイコンをドラッグし始めます。使用可能なラベル位置がタイムライン アイテム上またはその周囲に表示されます。
  3. ラベルを目的の位置までドラッグします。
ラベルの自動配置を復元する

ラベルの自動配置を復元するには、次のいずれかを行います。

  • ラベルを右クリックしてコンテキスト メニューを開きます。Enable automatic placement を選択します。
  • ラベルをスライド左側のDrag here for Automaticまでドラッグします。

タイムライン アイテムの書式とスタイルを設定する

バー、プロセス矢印、マイルストーン、シェードの外観を変更できます。タイムライン アイテムのラベルを書式設定およびスタイル設定する方法については、タイムライン アイテムのラベルを編集するを参照してください。

バーの書式とスタイルを設定する

バーの塗りつぶしとアウトラインを変更できます。

  1. 1つまたは複数のバーを選択して、ミニ ツールバーを開きます。
  2. ミニ ツールバーで、次のいずれかを選択します。
    • Shape Style:スタイル ファイルで定義されているデフォルトのスタイル(スタイルファイルを参照)、または現在チャートで使用している別のバー スタイルを選択します。
    • Fill:塗りつぶしを選択します(塗りつぶしを参照)。
    • Outline Color:アウトラインの色を選択します(アウトラインの色を変更するを参照)。
    • Line Style:アウトラインのスタイルを選択します。
プロセス矢印の書式とスタイルを設定する

プロセス矢印の塗りつぶしとアウトラインを変更できます。

  1. 1つまたは複数のプロセス矢印を選択して、ミニ ツールバーを開きます。
  2. ミニ ツールバーで、次のいずれかを選択します。
    • Shape Style:スタイル ファイルで定義されているデフォルトのスタイル(スタイルファイルを参照)、または現在チャートで使用している内容に基づく別のプロセス矢印スタイルを選択します。
    • Fill:塗りつぶしを選択します(塗りつぶしを参照)。
    • Outline Color:アウトラインの色を選択します(アウトラインの色を変更するを参照)。
    • Line Style:アウトラインのスタイルを選択します。

マイルストーンの書式とスタイルを設定する

マイルストーンのマーカーの形状と色を変更したり、チャート全体のアクティビティにまたがるマイルストーン ラインを追加したりできます。

マイルストーンのマーカーの形状と色を変更するには、次の手順に従います。

  1. 1つまたは複数のマイルストーンを選択して、ミニ ツールバーを開きます。
  2. ミニ ツールバーで、次のいずれかを選択します。
    • Marker Style:マーカーの形状を選択します。
    • Marker Color:マーカーの色を選択します(塗りつぶしを参照)。
マイルストーン ラインを追加および削除する

マイルストーン ラインを追加するには、次の手順に従います。

  1. 1つまたは複数のマイルストーンを選択します。
  2. 選択範囲を右クリックしてコンテキスト メニューを開き、Add Milestone Line image を選択します。

マイルストーン ラインを削除するには、次のいずれかを行います。

  • 削除するマイルストーン ラインを選択し、Deleteを選択します。
  • マイルストーン ラインを削除するマイルストーンを選択します。選択範囲を右クリックしてコンテキスト メニューを開き、Remove Milestone Line を選択します。
シェードの書式とスタイルを設定する

シェードの塗りつぶしを変更できます。

  1. 1 つ以上のシェードを選択して、ミニ ツールバーを開きます。
  2. ミニ ツールバーで Fill メニューを開き、塗りつぶしを選択します(塗りつぶし を参照)。

マイルストーンの位置

日スケールまたは日区切り線が表示されている場合(カレンダースケールを参照)、thinkcellはマイルストーンをその日の中央に配置します。

日スケールと日区切り線のどちらも表示されていない場合、thinkcellはマイルストーンをその日の始まりに配置します。

マイルストーンをバー、プロセス矢印、ブラケット、またはシェードの終了日に固定すると(アンカーを追加および削除するを参照)、thinkcellはマイルストーンをその日の終わりに配置し、日付フィールドの内容はPrevious Dayに変更されます(タイムライン アイテムのラベルを編集するを参照)。

マイルストーンをバー、プロセス矢印、ブラケット、またはシェードの開始日に固定すると、thinkcellはマイルストーンをその日の始まりに配置します。

データシート

Gantt チャートでは、データシートに保存されている日付を使用できます。その日付にタイムライン項目を固定できます。データシートの日付が変更されると、固定されたタイムライン項目もそれに応じて更新されます。

これは、数値に基づくチャートの種類と似ています。これらのチャートでは、データシートに数値が含まれ、数値が変更されるとチャートが更新されます。ただし、データの視覚化を制御したり、チャート内に矢印や値線を追加したりする操作は、データシートではなくチャート上で行います。

たとえば、5 つのアクティビティを含む Gantt チャートを作成し、それぞれのアクティビティについて完了から数週間後のマイルストーンで結果を検証するとします。すべての日付をデータシートに保存しておけば、後から 1 つのウィンドウで簡単に更新できます。

まず、Gantt チャートを挿入します。Gantt チャートの右下隅にある Open Datasheet ボタンをクリックして、データシートを開きます。

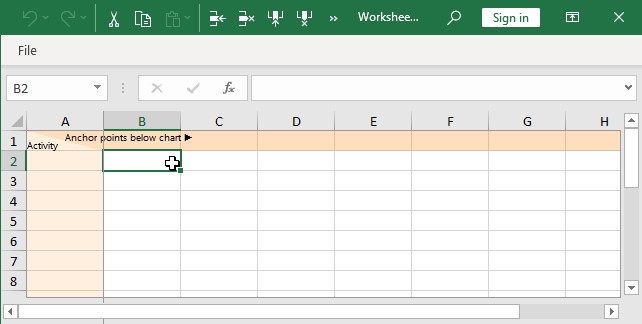

Gantt チャート用の空のデータシート

データシートの 1 行目は、Gantt チャートの下にあるマイルストーン行に対応しています。2 行目には、最初のアクティビティの説明と 3 つの日付、つまりタスクの開始日、終了日、検証マイルストーンを順に入力します。

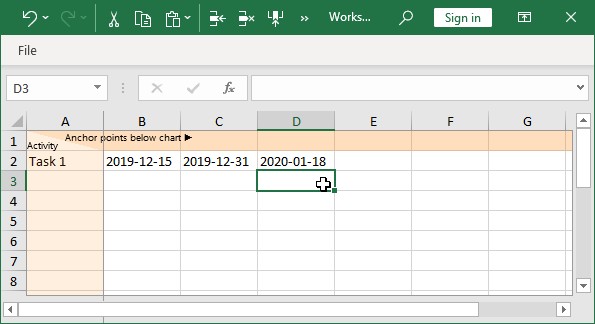

1 行分の日付が入力された Gantt チャートのデータシート

注: 日付は、Excel が日付として認識できる形式で入力する必要があります。セルの内容が右揃えになっていれば、Excel が日付として認識しています。そうでない場合、Excel は入力をテキストとして認識しているだけで、thinkcell では使用できません。日付を指定し、時刻を含めない場合、Excel は時刻を午前 12:00、つまりその日の始まりと見なします。そのため、そのような日付をアクティビティの終了日として使用すると、アクティビティはその日の午前 12:00 に終了するものとして表示され、つまりその日自体は含まれません。アクティビティが 1 月 15 日に終了し、その日を含むように指定したい場合は、2017-01-15 11:59pm または 2017-01-16 と入力してください。

Gantt チャートで 2 つの変更が確認できます。

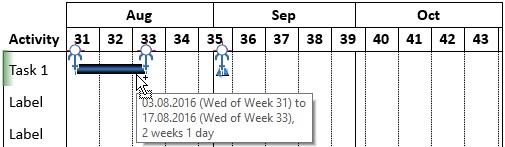

1 つのアクティビティ行がデータシートにリンクされた Gantt チャート

  • 1 行目の上部に、データシートに入力した日付に対応する 3 つのアンカーポイントが表示されます。
  • 1 行目の左側に沿って表示される緑色の線は、この行がデータシートにリンクされていることを示します。この行のツールチップには、具体的なソースとして "Linked to sheet row 2." と表示されます。

次に、データシートの日付にタイムライン項目を固定します。

  1. 既定の Gantt チャートから残っているバーを選択し、開始を 1 つ目のアンカーに、終了を 2 つ目のアンカーに固定します。
  2. マイルストーンを挿入し、3 つ目のアンカーに固定します。

タイムライン項目がデータシートにリンクされた Gantt チャートのアクティビティ行

注: 異なる行にある複数のタイムライン項目を選択し、ハンドルをデータシートのアンカーへドラッグすると、各項目はそれぞれのリンク先データシート行の日付に適切に固定されます。

データシートにリンクされていない他の 5 つの標準行は削除してかまいません。データシートに追加の行を入力すると、必要に応じて対応するアクティビティ行が Gantt チャートに自動的に追加されます。

この時点で、データシートへのアクティビティのタイトルと日付の入力を完了します。

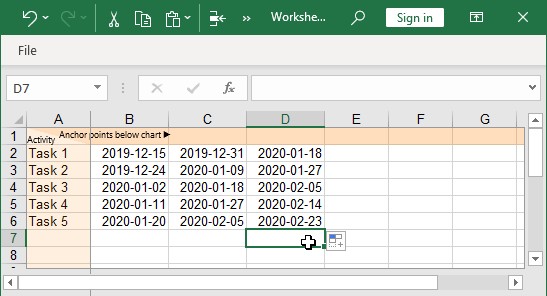

5 行分の日付が入力された Gantt チャートのデータシート

データシートに追加のタスクと日付を入力すると、Gantt チャートは自動的に更新されます。

  • データシートで新しい行への入力を開始すると、Gantt チャートにアクティビティ行が追加されます。
  • データシートに日付を追加すると、Gantt チャートに新しいタイムライン項目が追加されます。新しい項目は、新しい行の上にある既存の行の項目を基に作成されます。
  • 新しいタイムライン項目、つまり新しいアクティビティバーと新しいマイルストーンは、最も近い行(この例では上の行)と同じ方法で自動的に固定されます。もちろん、データシートの日付が行ごとに異なる場合は、Gantt チャート内のタイムライン項目の位置にそれが反映されます。

これで、5 行あり各行に 2 つの項目を持つ完全な Gantt チャートをすばやく作成できました。

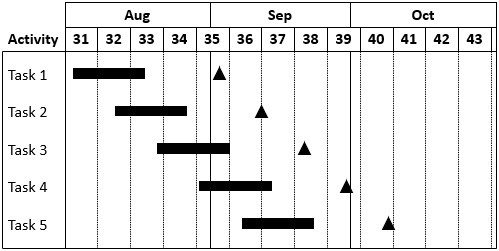

すべてのタイムライン項目がデータシートにリンクされた Gantt チャート

1 行目で全体の構造を定義した後は、以降の行がこの構造に自動的に従うため、追加の挿入や固定は不要です。

Gantt チャートは、Excel ファイル内の範囲にリンクできます(Excel データ リンク を参照)。上記の例の日付が、受け取った Excel ファイル内にあるとします。

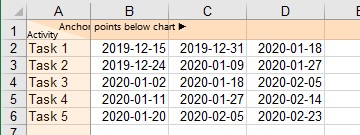

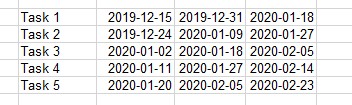

Gantt チャートにリンクする前の日付を含む Excel 範囲

リンクされた Gantt チャートを作成するには、次の手順に従います。

  1. アクティビティのタイトルと日付を含め、Excel 内のすべてのセルを選択します。
  2. 最初のアクティビティのタイトルと日付の上に、追加の 1 行を選択範囲に含めます。この追加行には、Gantt チャートのマイルストーン行の日付が入ります。そのような日付がない場合でも、この行を選択範囲に含める必要があります。
  3. Excel の thinkcell ツールバーにある Charts メニューから、チャートの種類 Gantt/Timeline を選択します。
  4. PowerPoint で、新しい Gantt チャートに適したスライドと位置を選択します。

Excel の範囲はリンク済みとしてマークされます。

Gantt チャートにリンクした後の日付を含む Excel 範囲

新しい Gantt チャートには、アクティビティのタイトルと Excel の日付に対応するアンカーが表示されますが、タイムライン項目はまだ表示されません。

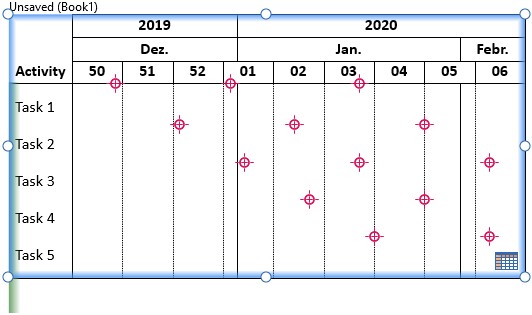

Excel からのアンカーはあるがタイムライン項目はない Gantt チャート

これで、バーやマイルストーンなどのタイムライン項目を挿入し、Excel の日付に対応するアンカーにリンクできます。

Gantt チャートにすばやく項目を配置するには、次の操作を行います。

  1. 最初のアクティビティ行に項目を挿入して固定します。最初の 2 つのアンカー間に 1 本のバーを配置し、3 つ目のアンカーにマイルストーンを配置します。
  2. 1 行目のすべてのタイムライン項目を選択します。
  3. Shift キーと Ctrl キーを押したまま、項目を 2 行目にドラッグします。PowerPoint では、このようなドラッグ操作により、配置を揃えたまま図形が複製されます。thinkcell でも結果は同じです。タイムライン項目が複製され、2 行目の対応するアンカーに揃えて(固定されて)配置されます。
  4. 他の行についても繰り返します。

Shift キーと Ctrl キーを押したままドラッグ&ドロップを使用すると、Gantt チャートにタイムライン項目をすばやく配置できます。Excel の日付が変更されると、リンク要素を手動で更新する で説明されているように Gantt チャートが更新されます。

日付形式の制御

プロジェクトタイムラインのラベル全体に表示される日付値について、希望する書式を自由に設定できます。チャートのすべての項目ラベルは同じ日付書式を共有するため、1 つのラベルの書式を変更すると、他のすべてのラベルもそれに応じて変更されます。

日付フィールドを含むラベルを選択するか、ラベル内の日付フィールドを選択すると、ミニツールバーに日付形式のコントロールが表示されます。これは数値形式のコントロールと同様に機能します(数値形式 を参照)。

ドロップダウンメニューでは、よく使用される日付形式をワンクリックで選択できます。その内容は選択されている機能によって異なります。たとえば、各スケールには異なる定義済みの日付形式のセットが用意されています。また、最近使用したカスタム形式が最大 4 つまでドロップダウンボックスに表示されます。

編集ボックスには現在の設定が表示され、カスタム日付形式を入力できます。Excel's の書式コードがサポートされており、プロジェクトタイムラインの特定の用途向けにいくつかのコードも追加されています(日付形式コード の表を参照)。

日付形式コードでは、大文字と小文字は区別されません。

ショートカット Alt+Enter(Windows)または Option+Return(Mac)を使用して、段落記号(¶)で改行を挿入します。

書式コードにカスタムテキストや文字を組み合わせて、独自のラベルを作成できます。カスタムラベルで、書式コードの一部である文字(d D w W m M q Q y Y \)を使用するには、次のいずれかを行います。

  • 書式コードの文字を含むテキストを、一重引用符または二重引用符('...' または "...")で囲みます。
  • 単一の書式コード文字の前にバックスラッシュ(\)を入力します。

カスタムラベルで一重引用符を使用するには、一重引用符を 1 つ(')入力するか、一重引用符を 2 つ連続して('')入力します。


言語

Gantt チャートのラベルとカレンダースケールは、現在のスライドの校正言語に一致します。

Gantt チャートのレイアウトも、校正言語の読み方向に合わせて調整されます。校正言語がアラビア語やヘブライ語などの右から左へ読む言語の場合、Activity 列はチャートの右側に表示され、タイムラインは右から左へ進み、Responsible 列と Remark 列はチャートの左側に表示されます。

スライドに Gantt チャートを挿入する前に、現在のスライドで希望する校正言語が使用されていることを確認することをお勧めします(校正言語を変更する を参照)。

Gantt チャートを挿入した後で校正言語を変更した場合、または別の校正言語が設定されているスライドにチャートを貼り付けた場合は、新しい言語に合わせるために、ラベルとカレンダースケールを削除して再追加する必要があります。

日付形式コード

コード

説明

例

d

月の日

5

dd

月の日(2 桁)

05

ddd

曜日(省略形)

Mon

dddd

曜日(完全形)

Monday

ddddd

曜日(1 文字)

M

w

年の週番号

7

ww

年の週番号(2 桁)

07

www

"Week" + 年の週番号

Week 7

wwww

"Week" + 年の週番号(2 桁)

Week 07

M

月番号

9

MM

月番号(2 桁)

09

MMM

月名(省略形)

Sep

MMMM

月名(完全形)

September

MMMMM

月名(1 文字)

S

Q

四半期(アラビア数字)

4

QQ

四半期(小文字のローマ数字)

iv

QQQ

四半期(大文字のローマ数字)

IV

yy

年(2 桁)

04

yyyy

年(4 桁)

2024

バックスラッシュ(\)

カスタム文字(例: \QQ)

Q3

引用符('...' または "...")

カスタムテキスト(例: "Quarter" QQQ)

Quarter IV

1 つまたは 2 つの単一引用符(' または '')

単一引用符(例: MMM 'yy)

Jul '24

段落記号()

Alt+Enter(Windows)または Option+Return(Mac)

改行(例: ddd¶dd)

Mon
24


関連トピック

PowerPoint でタイムラインを作成する方法について詳しくは、こちらのブログ記事をお読みください。

トラブルシューティングが必要ですか?

ナレッジベースをご確認ください
