KB0244:ガント チャートの罫線と塗りつぶしが表示されない
問題

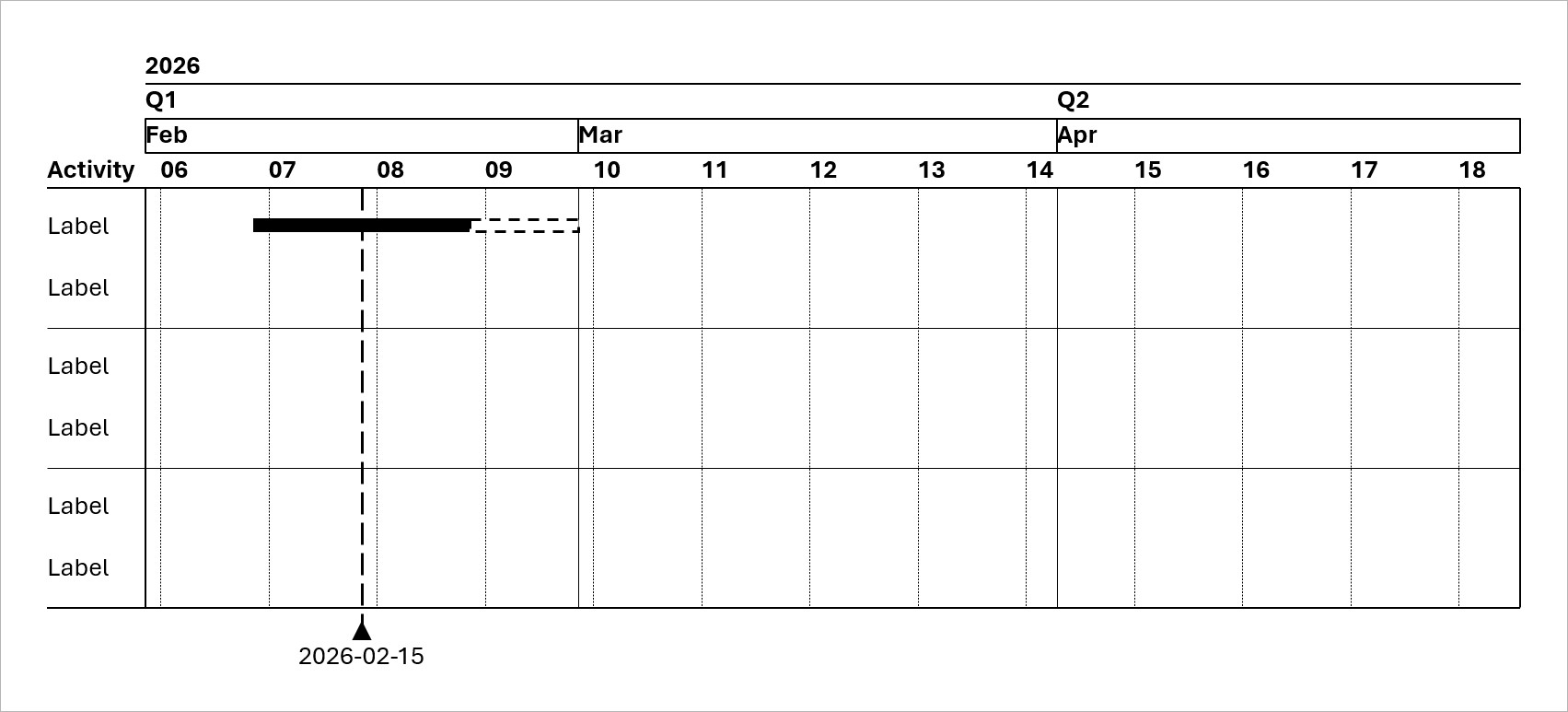

ガント チャートを挿入すると、以下のような書式設定の問題が発生:
- カレンダー目盛りと、[Activity]、[Responsible]、および [Remark] の列で、罫線の一部が表示されない。
- カレンダー目盛りに塗りつぶしを適用できない。
- カレンダー目盛りのテキストが左揃えになっており、配置を変更できない。
ガント チャートを別のプレゼンテーションにコピーすると、次のような書式設定の問題が発生:
- 罫線の一部がカレンダー目盛りと [Activity]、[Responsible]、および [Remark] 列で表示されない。
- カレンダー目盛の罫線が不揃いになっている。
- カレンダー目盛りのテキスト配置が、中央揃えから左揃えに変わる。
原因
thinkcell 14 以降、既定のスタイルファイルには、ガントチャートの書式設定に関して次の更新が含まれています。
- カレンダー目盛り:左右の罫線を削除。ミニ ツールバーから [Fill] メニューを削除、テキストの配置を中央揃えから左揃えに変更
- [Activity] 列:左罫線を削除
- [Responsible] および [Remarks] 列:右罫線を削除
thinkcell 14 以降のバージョンのスタイルファイルを使用しているプレゼンテーションでガントチャートを作成すると、チャートは更新された書式で表示されます。
thinkcell 13 以前のレガシースタイルファイルを使用したガントチャートを作成し、そのチャートをthinkcell 14 以降のバージョンのスタイルファイルを使用しているプレゼンテーションにコピーすると、チャートには更新された書式が部分的に適用されます。
解決策
thinkcell 13 以前のレガシー書式設定でガント チャートを使用したい場合は、以下のいずれかの解決策を使用して、PowerPointプレゼンテーションにレガシー スタイル ファイルを適用してください。
現在のプレゼンテーションにレガシー スタイル ファイルを適用するには、PowerPointのリボンで、Insert > thinkcell > Tools
PowerPoin テンプレートまたはthinkcell設定パラメーターを使用して、新規のプレゼンテーションにレガシー スタイル ファイルを適用することができます。このスタイル ファイルをPowerPointテンプレートに適用することが推奨されます(デフォルトのスタイルファイルを展開するを参照)。
PowerPointテンプレートにレガシー スタイル ファイルを適用する
PowerPointテンプレートを使用して、新規のプレゼンテーションにレガシー スタイル ファイルを適用するには、以下の手順に従ってください。
- PowerPointテンプレートを開きます。PowerPointテンプレートを使用しない場合は、テンプレートを作成してください(Microsoftサポートを参照)。
- リボンで、Views > Master Views > Slide Master を選択します。
- スライドマスター ビューで、マスタースライドを選択します。
- リボンで、Insert > thinkcell > Tools
> Change Style > generic legacy style.xml を選択します。
- テンプレートを保存します。
PowerPointテンプレートへのスタイル ファイルの適用に関する詳細については、PowerPoint テンプレートを使用してスタイルファイルを展開するを参照してください。
設定パラメーターにレガシー・スタイルを追加する
thinkcell設定パラメーターを使用して、新規のプレゼンテーションにレガシー スタイル ファイルを適用するには、generic legacy style.xmlをデフォルトのスタイル ファイルとして指定します(構成パラメータを使用してスタイルファイルを展開するを参照)。
サポートに問い合わせ
これらの解決策のいずれかを適用する際に問題が発生した場合、どの解決策がご自身の状況に最も適しているか不明な場合、またはいずれかの解決策を適用した後も問題が再発する場合は、弊社サポート チームまでお問い合わせください。
thinkcellログ ファイルを送ってください。これを行うには、PowerPointまたはExcelのリボンで [Insert > thinkcell > Tools
[サポートをリクエスト] がPowerPointでもExcelでもうまく行かない場合は、以下の手順に従ってください。 もっと読む
-
ファイル エクスプローラーで新しいウィンドウを開きます。
-
アドレス フィールドに
%LOCALAPPDATA%\think-cellと入力します。入力を選択します。または、ディレクトリを参照して
think-cellフォルダーを開くこともできます: もっと読む完全な規定のファイルパスは
C:\Users\USERNAME\AppData\Local\think-cellです。USERNAMEをユーザー名に置き換えます。このフォルダーが見つからない場合は、非表示になっている可能性があります。非表示の項目を表示させるには、エクスプローラーで次のいずれかを選択します。
- Windows 7:[整理] > [フォルダーと検索のオプション] > [表示] > [隠しファイルとフォルダーを表示する]。
- Windows 8、Windows 8.1、および Windows 10:[表示] > [表示/非表示] > [隠しファイル]。
- Windows 11:[表示] > [表示させる] > [隠しファイル]。
-
think-cellフォルダ内のlogで終わるすべてのファイルを弊社サポート チームに送信します。これらのファイルには、以下のいずれかが含まれている可能性があります。-
EXCEL_log.log -
POWERPNT_log.log -
ppttc_log.log -
setup_think-cell_VERSION_log.log -
tcasr_log.log -
tcindex_log.log -
tcmail_log.log -
tcrunxl_log.log -
tcupdate_log.log
また、thinkcellがアクティブである場合は、thinkcellのバージョン情報ダイアログのスクリーンショットもお送りください。thinkcellのバージョン情報ダイアログを開くには、PowerPointまたはExcelのリボンで、[挿入] > [thinkcell] > [ツール]
> [ヘルプ] > [バージョン情報] を選択します。
-
